玻璃鋼煙囪系列技術 速報2:玻璃鋼煙囪的快速加工技術簡介

  1. 玻璃鋼煙囪段加工技術現狀簡介
  對于大口徑(內徑≥5.0m)玻璃鋼煙囪而言,國內目前通用的加工程序是:
  1)、模具表面纏繞聚酯薄膜(脫模劑);
  2)、纏繞碳纖維氈(導靜電);
  3)、噴涂短纖維或者鋪設短纖維氈(防腐蝕隔離層);
  4)、(表面固化后)打磨、吹灰,鋪設短纖維氈過渡層,然后纏繞環向紗和單向布(層,7~8mm厚);
  5)、(表面固化后)打磨、吹灰,鋪設短纖維氈過渡層,然后纏繞環向紗和單向布(第二層,7~8mm厚);
  6)、(表面固化后)打磨、吹灰,局部鋪設短纖維氈過渡層,然后纏繞加強筋;其他部位噴涂表面防護層(膠衣層);
  如上述所示的整套工藝執行下來,2.5~3天/節的加工速度,已經是很快的了。
  但是,由于玻璃鋼煙囪的加工工藝,受到環境溫度、相對濕度的限制(《煙囪設計規范》有明確的限制條件),再加上工程管理體制的限制——一般是前一年第四季度報計劃、季度批計劃、第二季度招標、第三季度施工,如果不對包括該煙囪的加工技術加以改進,充分利用有限的時間窗口加工完畢玻璃鋼煙囪段,那么在北方的很多地區,將難以實施——玻璃鋼煙囪的應用客戶,很可能被限制在氣候較溫暖的黃河以南地區。
  2. 玻璃鋼煙囪加工控制技術的難題
  由于玻璃鋼煙囪所用樹脂,基本上是乙烯基酯樹脂,其固化放熱峰值高達150℃左右,并且由于乙烯基酯樹脂屬于電、熱的不良導體,樹脂的固化放熱不能及時地擴散到周圍大氣環境中,如果一次加工的玻璃鋼層厚度過厚,很有可能導致已纏繞樹脂的固化速度,在早先纏繞樹脂的固化放熱作用下急劇加快而形成爆聚,輕則導致已纏繞的玻璃鋼制品開裂,重則引起火災!
  我想,很多玻璃鋼同行,均遇到過此類問題、吃過這類苦頭。
  3. 玻璃鋼煙囪快速加工技術簡介
  冶建總院作為一個歷史超過60年、國內玻璃鋼行業的開拓者之一、玻璃鋼工業協會的發起者之一,在玻璃鋼技術領域,已開展了50多年的相關技術研究。特別是近10多年來,基于國內大口徑玻璃鋼容器、玻璃鋼煙囪應用市場的拓展,以及國內玻璃鋼煙囪加工過程中,質量問題、安全問題頻出的的現實,自2000年前后即開展大口徑、大壁厚玻璃鋼制品纏繞控制技術的研究,并先后于2006年秋季、2012年夏季,利用本院提供相關技術服務的機會,進行了2次工程應用試驗(分別為內徑6.6m和大壁厚22mm、內徑3.5m和壁厚15mm。),大獲成功,工程承包商和業主一致叫好。
  在2016年6月,冶建總院第三次提供大口徑玻璃鋼煙囪技術服務項目上,再次獲得成功應用!
  案例相關參數如下:
  1)、玻璃鋼煙囪的內徑7.5m、壁厚17~22mm、每段纏繞長度6.0m;
  2)、目前已獲得短纏繞加工時間21小時(從開始纏繞聚酯薄膜、到安裝完畢加強筋和噴涂完畢外保護層),如果考慮到玻璃鋼煙囪段的固化、脫模、模具整修時間,每段玻璃鋼煙囪段的加工控制周期,也只有30小時,在1.5天/節之內!
  3)、如果承包商的裝備可靠性、操作人員的技術水平得到提高,筆者完全有信心,將纏繞時間縮短至16小時、整節玻璃鋼內筒的加工周期縮短至36小時/節(1天/節)!
  4)、纏繞工人力配備:一班制、6~8人(視加工設備的技術水平、工人的熟練程度而定)。
  4. 加工過程參考照片
  下列照片,基本上反映出該案例的主要生產節點:

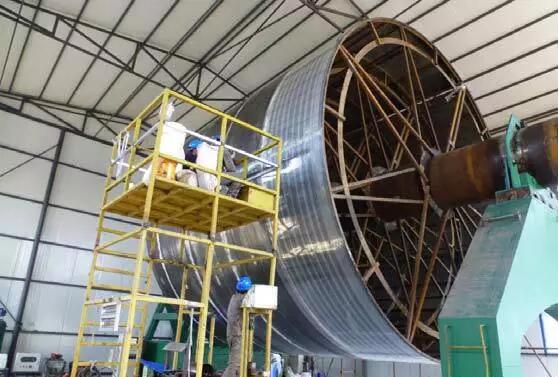

  鋪設聚酯薄膜

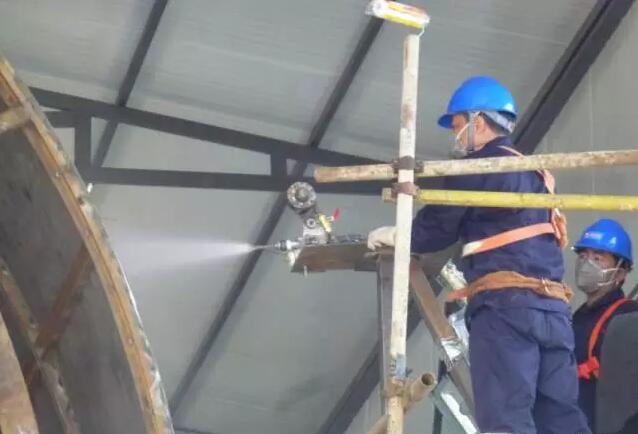

  噴涂道樹脂

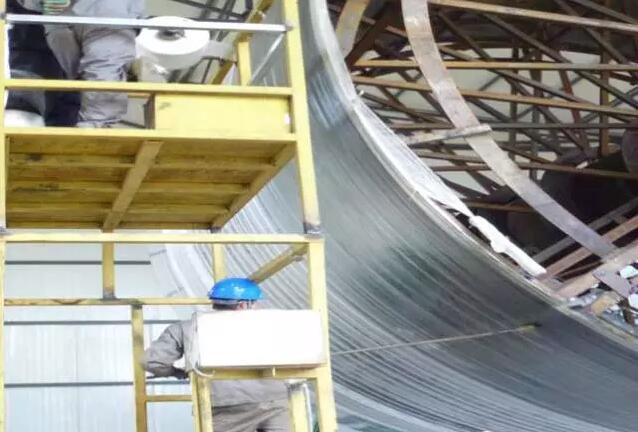

  鋪設碳纖維氈(導靜電層)和網格布

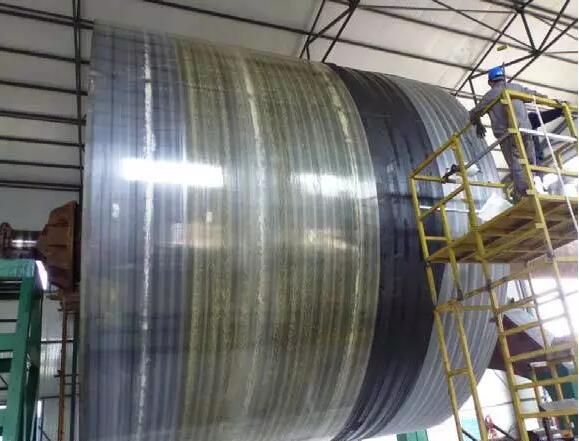

  輥壓排泡

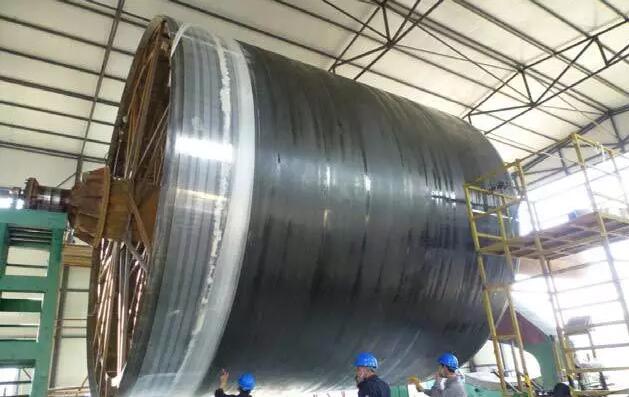

  防腐蝕隔離層制作完畢、結構層纏繞之前

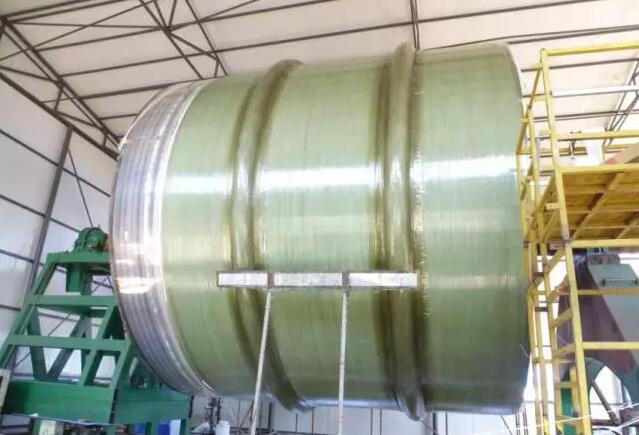

  次結構層纏繞完畢

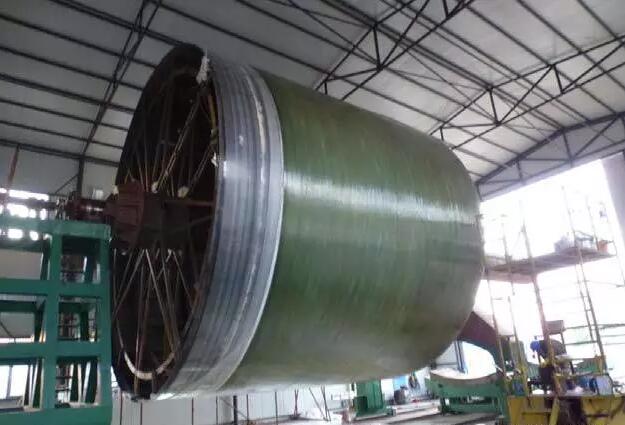

  加強筋安裝完畢、等待脫模
  5. 簡單討論
  各位同行,可就筆者的上述工程試驗結果,加以簡單的測算:
  1)、貴司采用該技術,可為貴司的大口徑玻璃鋼制品(玻璃鋼儲罐、玻璃鋼煙囪)的加工,縮短多少加工周期、節約多少加工成本?
  2)、如果貴司掌握了該類玻璃鋼煙囪的快速加工技術,可以為貴司拓展多少客戶群體?擴大多少客戶地域分布?
  3)、本案例再次證明,技術研究和進步(用時髦的話講,“技術創新”),是推動社會進步、提高經濟效益的佳途徑!
       更多信息請關注復材網www.lzzz.net
